# Пени за просроченный срок по договору подряда

Акт создается автоматически после приемки работ или прохождения экспертизы, также акт можно сформировать вручную. Если срок выполнения работ, согласно договору или созданному д/с был нарушен, то Заказчик или ГИП вправе начислить исполнителю пени, исходя из 0,1% от суммы по договору или последнему д/с за каждый день просрочки.

Расчёт пени выполняется в соответствии п.4.2 договора, заключаемого на ПИРС.

<figure><img src="/files/Wq5pO8aJQQ1QRlrMDGmc" alt=""><figcaption></figcaption></figure>

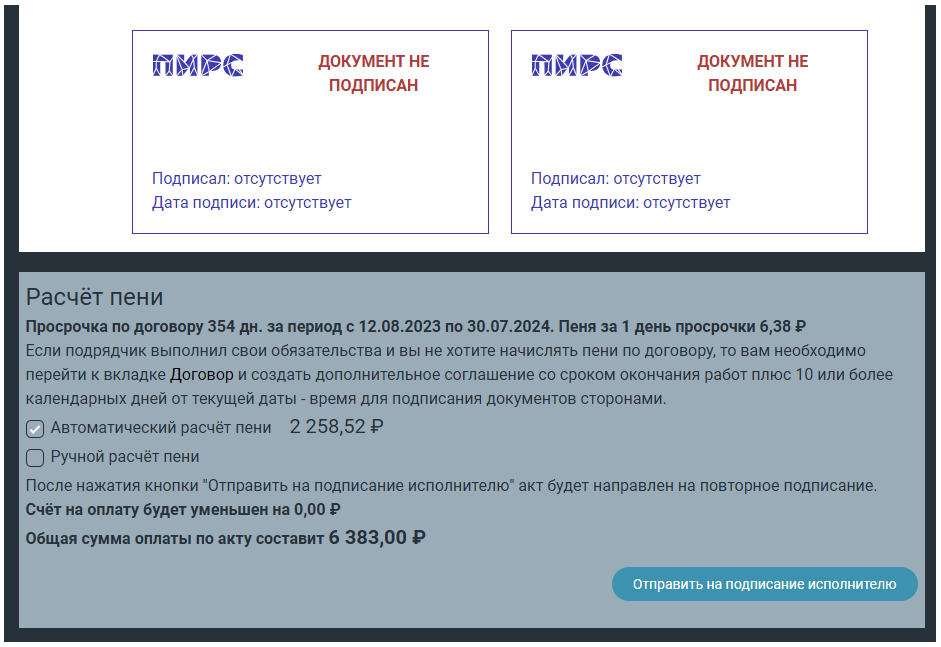

Заказчик/ГИП может выбрать способ расчета пени:

* Автоматический - система сама посчитает сумму пени, исходя из количества просроченных дней и остаточной стоимости работ по разделу за каждый день просрочки.
* Ручной - Вы вправе сами указать количество дней, за которые будет произведен расчет пени. Также вы можете не начислять пени исполнителю, указав количество просроченных дней "0".

<figure><img src="/files/A9vRPpMzgrVAVlBLVGB4" alt=""><figcaption></figcaption></figure>

<mark style="color:orange;">**Примечание. Сумма по пени не может превысить 50% от стоимости раздела, в соответствии условию заключённого договора.**</mark>

После того как расчет пени будет произведен, нажать на кнопку **"Отправить на подписание исполнителю".**

Акт будет направлен исполнителю на повторное подписание акта с учетом пени.

В акте выполненных работ отображается сумма удержания пени.

О том, что акт направлен на повторное подписание Заказчик и ГИП будут проинформированы дополнительно в виде сообщения “Акт с удержанием пени в размере (сумма пени) руб. отправлен на подписание исполнителю. При необходимости корректировки, измените расчет пени вручную и нажмите кнопку "Отправить на подпись исполнителю”.

<figure><img src="/files/4pT859nDccNmlQmQVWGn" alt=""><figcaption></figcaption></figure>

Заказчик или ГИП имеют возможность создать дополнительное соглашение на изменение сроков и стоимости работ, до подписания акта выполненных работ и закрытия всего объема работ.

<mark style="color:orange;">**Примечание. Нельзя создавать дополнительное соглашение по разделу после подписания акта выполненных работ, закрывающего всесь объем по разделу.**</mark>

После подписания акта выполненных работ с удержанием пени:

* с сервисом "Безопасная сделка" сформируется счёт на оплату за вычетом удержанной пени. Разница будет возвращена в кошелек ГИП или руководителю организации на счет кошелька ПИРС.
* без сервиса “Безопасная сделка” на платформе ПИРС будет только акт. Выплату исполнителю вам необходимо формировать самостоятельно.


---

# Agent Instructions: Querying This Documentation

If you need additional information that is not directly available in this page, you can query the documentation dynamically by asking a question.

Perform an HTTP GET request on the current page URL with the `ask` query parameter:

```
GET https://wiki.pirs.online/dokumentooborot/akty/akty-vypolnennykh-rabot/peni-za-prosrochennyi-srok-po-dogovoru-podryada.md?ask=<question>
```

The question should be specific, self-contained, and written in natural language.
The response will contain a direct answer to the question and relevant excerpts and sources from the documentation.

Use this mechanism when the answer is not explicitly present in the current page, you need clarification or additional context, or you want to retrieve related documentation sections.
